【高铁公司】买通要害节点!迎宾大道二期快速化刷新工程传来新希望

宣布日期:2022-08-05浏览次数:

    迎宾大道二期快速化刷新工程是中心城区的122cc太阳集成游戏干道,,,工程希望牵动许多宿迁人的眼光,,,为实现早日通车目的,,,高铁公司向导项目部大干快上,,,推动项目“加速奔驰”。。克日,,,该工程传来最新建设进度,,,一起来看看!

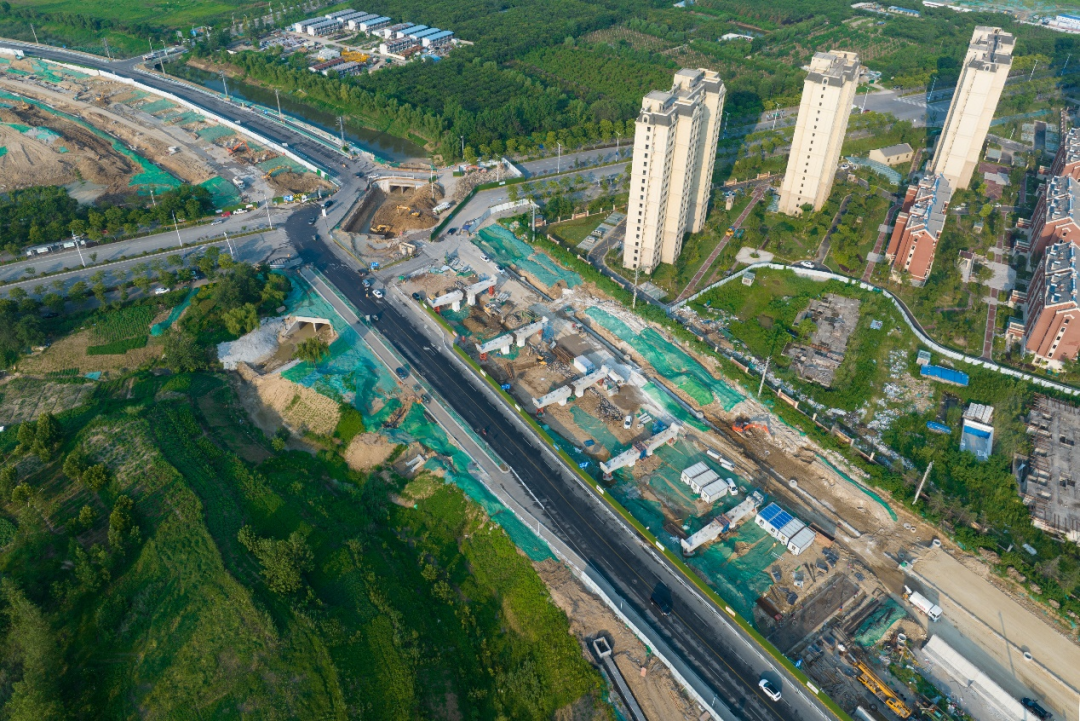

    奥体路箱涵最先施工

    7月31日,,,迎宾大道奥体路箱涵周全完成破除使命,,,顺遂最先钢板桩加固施工,,,该处箱涵横跨奥体路工具两侧,,,是湖滨新区迎宾大道两侧排涝水系的主要通道。。




    据相识,,,新箱涵全长115米,,,宽11.6米,,,高5.1米,,,混凝土设计方量2400立方米,,,钢筋用量277吨。。为战胜箱涵体积大,,,施工区域开挖深度大,,,水位高,,,基坑开挖难度大等问题,,,项目部全心组织体例箱涵施工计划,,,现场战胜122cc太阳集成游戏导改、施工周期短,,,雨季施工难题等倒运因素,,,接纳倒排工期,,,挂图作战等方法抢抓进度,,,充分将倒运因素降到最低,,,圆满完成第一阶段的事情。。下一阶段,,,项目部将继续强化施工现场治理和要害节点控制,,,确保在8月尾周全完成箱涵施工。。

    古黄河新建主桥桩基施工所有完成

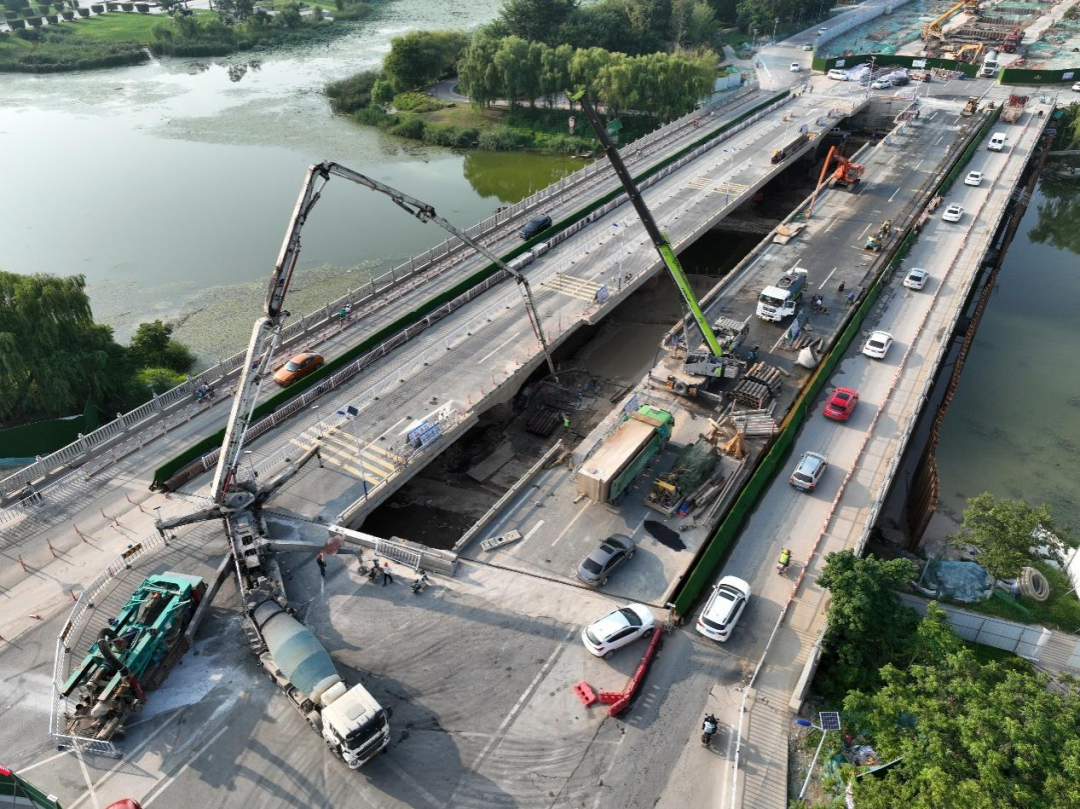

    8月1日,,,随着最后一根钻孔桩混凝土顺遂浇筑完成,,,古黄河桥44根桩基所有施工完成,,,标记着迎宾大道二期快速化刷新工程古黄河桥新建主桥桩基所有施工完成,,,施工历程实现新跨越。。




    据悉,,,古黄河桥施工分为老桥平移及新建高架桥施工两个部分,,,全桥施工工艺重大,,,工序转换多,,,作业空间受限,,,施工周期长,,,不可控因素多。。为战胜难题,,,包管古黄河桥段122cc太阳集成游戏顺畅,,,高铁公司联合项目部多次制订科学施工妄想,,,严卡施工节点,,,从钻孔质量到钢筋笼下放以及混凝土性能检测、运输、灌注等举行全方面把控,,,确保了项目桩基施工高质、高效完成。。

    奥体路跨线桥主线完成最后一根钻孔桩

    8月1日,,,经由4个半小时的一连奋战,,,奥体路跨线桥最后一根钻孔桩也顺遂浇筑完成,,,标记着奥体路跨线桥桩基施工所有竣事,,,主线工程由此周全转入承台施工阶段。。




    据悉,,,奥体路跨线桥位处迎宾大道一标和二标交汇处,,,施工组织难度大、地下管线错综重大、邻近修建物工序转换难,,,从最先导改具备施工条件,,,项目部就牢牢掌握各个可施工的作业面,,,有条不紊的开展施工组织,,,到现在已完玉成部桩基的施工,,,奥体路南侧预制立柱、预制盖梁也已经所有架设完成。。

    浦东路至民便河桥段完成辅道土方施工

    8月3日,,,浦东路至民便河桥段完成辅道水稳施工,,,为下一步蹊径导改,,,周全转入主线施工提供了充分的包管。。




    据悉,,,浦东路至民便河桥段辅道全长1.46公里。。为保质保量完成该段施工使命,,,现场建设者们头顶烈日、个个汗如雨下,,,正在加紧举行水稳碎石的摊铺,,,在运输车辆、摊铺机、压路机等机械的配合配合下,,,在现场施工职员的合理指挥下正按工序有条不紊的举行事情。。为包管施工清静,,,项目部合理安排工期,,,坚持以人为本,,,逐日准时为施工一线职员送去防暑降温物品,,,充分包管施工历程中的职员清静,,,蹄疾步稳推动项目建设。。

    下一步,,,高铁公司将继续向导建设者抢抓施工黄金期,,,一连做好清静生产包管步伐和文明施工,,,以点带面,,,全力推动项目建设,,,助力迎宾大道早日全线完工。。


图/文: 吴东斌 李志祥 马东芹
